大規模修繕の一般的な進め方

Home大規模修繕の一般的な進め方

建物調査診断業務

STEP 1

事前準備
  • 事前調査・・・竣工図面の確認 ・修繕経歴の確認
  • 調査準備・・・調査のお知らせ(掲示板掲示)・調査住戸の選定 ・調査図作成

STEP 2

現地調査1(目視調査)

1 外壁等調査・・・全外壁目視・打検可能範囲打検

2 鉄部等調査・・・部位別目視

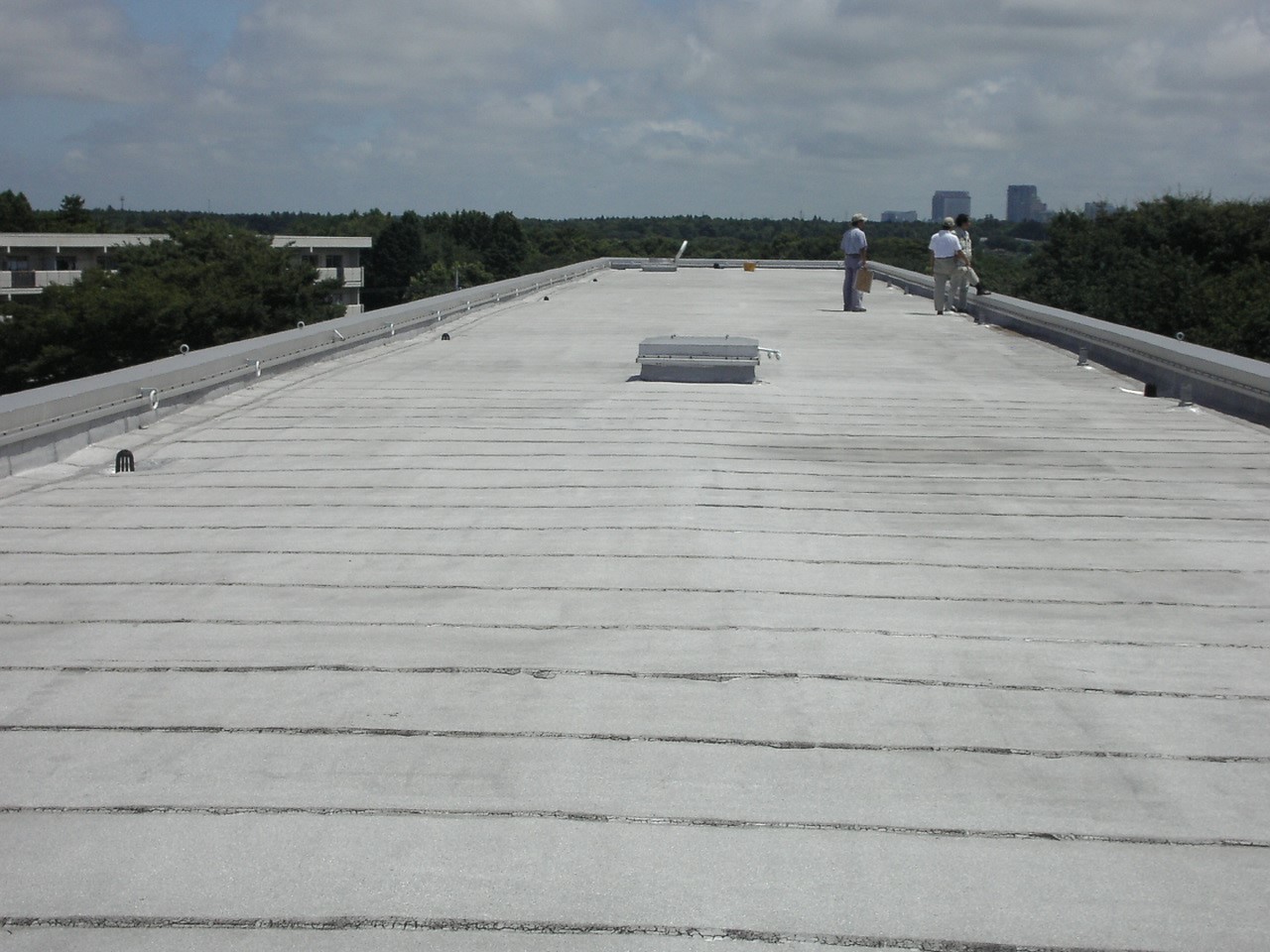

3 屋根防水等調査・・・全屋根目視

4 共用部調査(廊下・階段等)・・・全階段・廊下目視

5 バルコニー調査・・・10%程度目視

6 外構・その他調査(改善提案を含む)

7 設備調査(共用照明、設備盤類、設備概要)

STEP 3

現地調査2(機械式試験・調査)

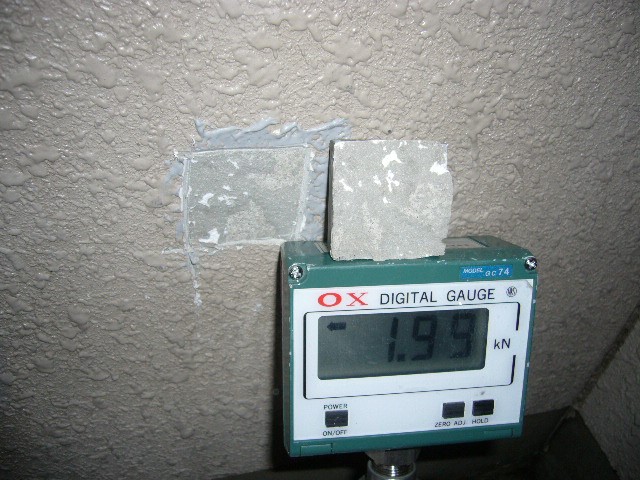

1 塗膜付着強度試験・・・外壁+内壁+軒裏

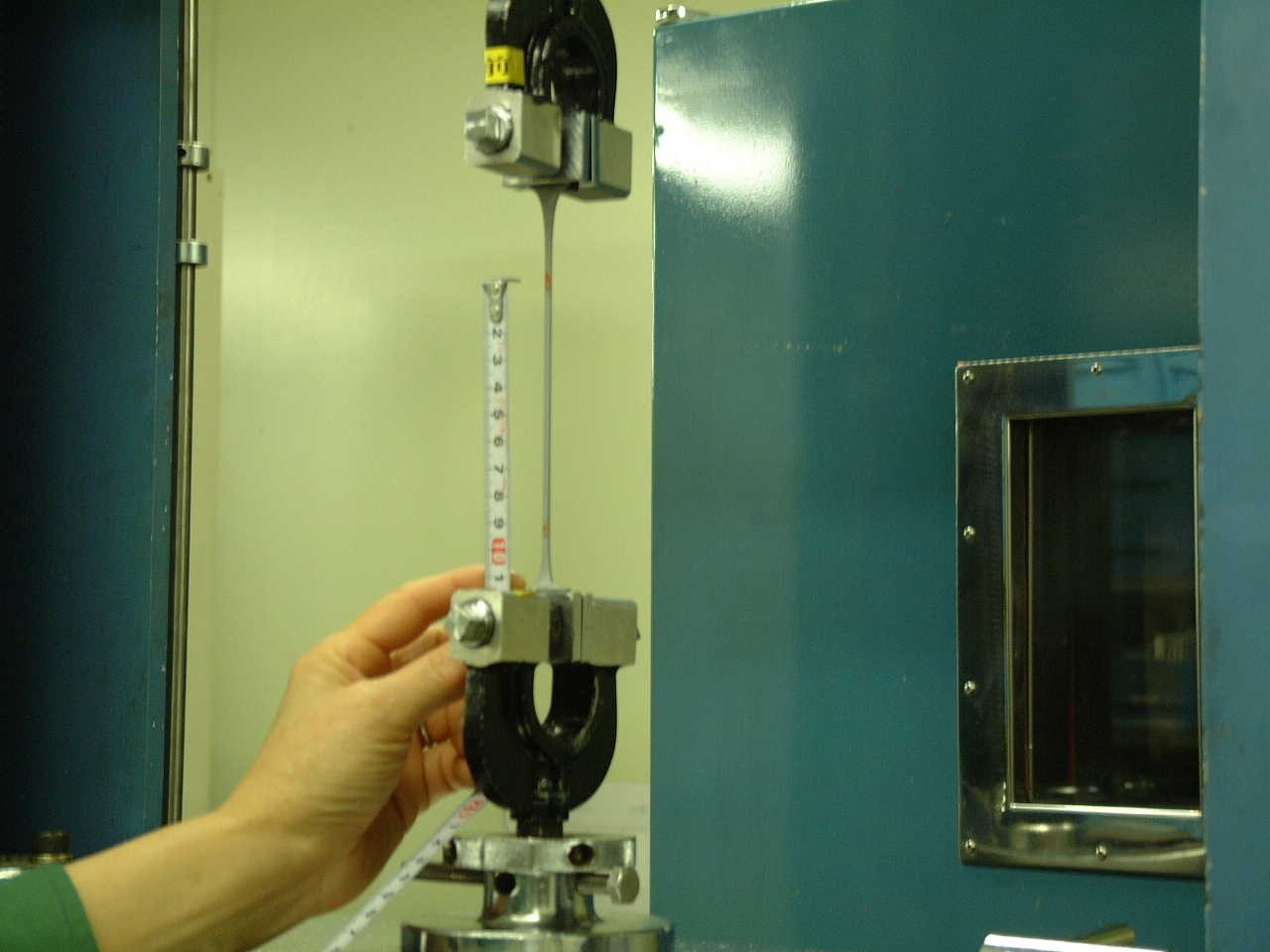

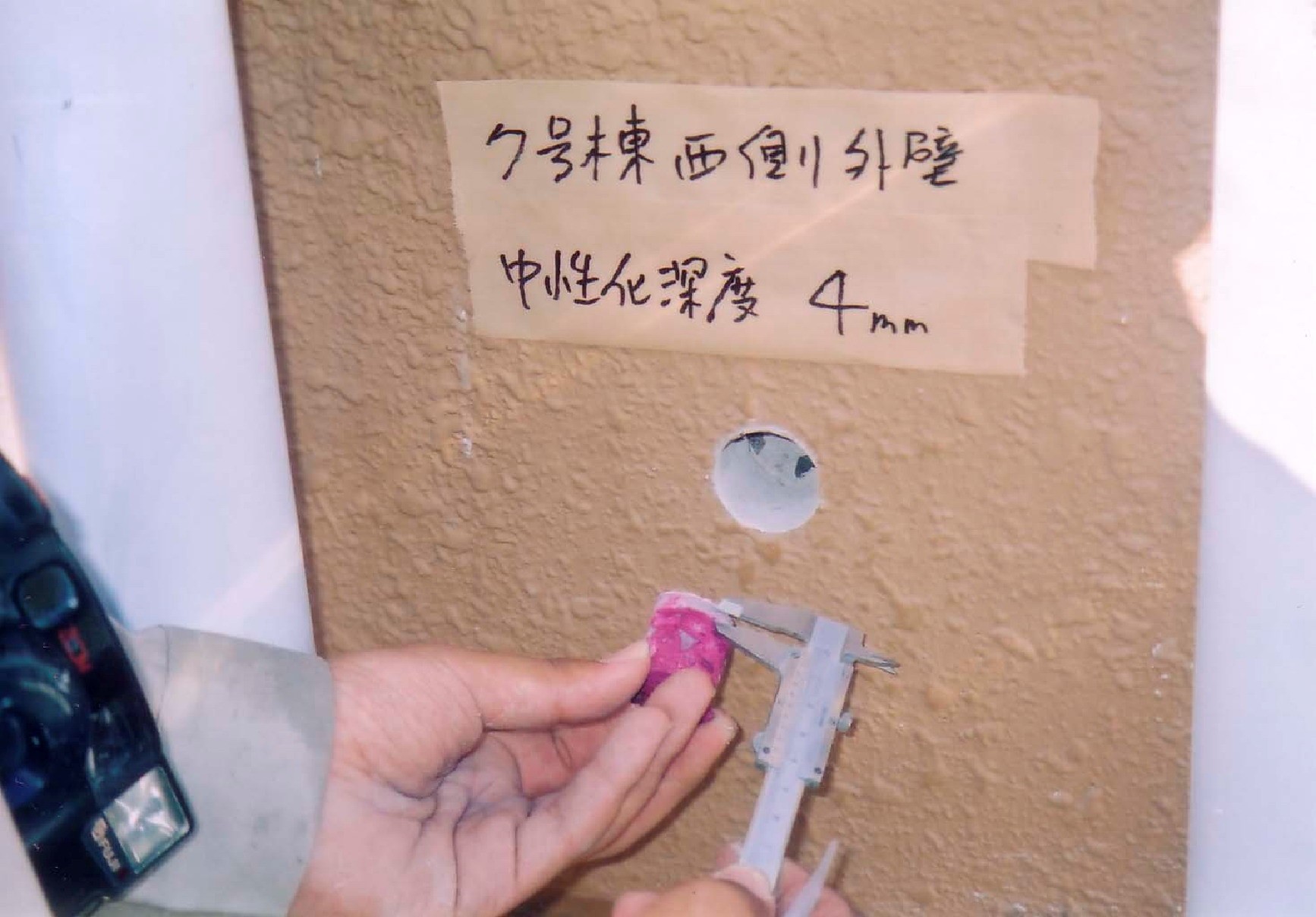

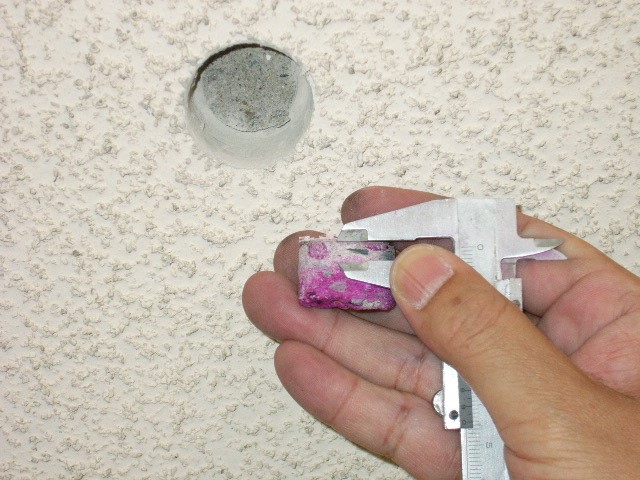

2 コンクリート中性化試験・・・外壁+内壁+軒裏

3 シーリングサンプル採取・物性試験・・・雨掛り+非雨掛り+その他

4 アスベスト調査 外壁+軒裏 等
(必要に応じて実施)

屋内給水管内視鏡調査・サンプル採取(抜管)経年により排水管も調査

STEP 4

アンケート調査
  • アンケートの作成、配布(全戸配布)
  • アンケート集計(一部調査を含む)

STEP 5

報告・打合せ

  • 報告書作成 ・・・調査診断報告書 ・劣化分布図 ・調査報告写真 ・アンケート結果
  • 診断報告:理事会(委員会)報告

設計業務

STEP 1

基本設計
  • 改修仕様の検討(打合せを含む)
    :調査診断により修繕が必要な工事項目、工事仕様、工事概算等の工事計画書に現地調査1(目視調査)
  • 工事概算の算出
    :各修繕項目の工事概算を算出

STEP 2

実施設計
  • 仕様書作成
    鉄部等調査・・・部位別目視
  • 設計図作成
    :竣工図をパソコンデータとして読み込み、修繕仕様、修繕範囲等を書き込み作成
  • 積算
    :・仕様書・設計図・現地調査により設計数量算出・設計金額による設計内訳書作成・屋根防水等調査

仕様書

設計図

設計内訳書

STEP 3

住民説明会
  • 住民説明会資料作成(全戸配布)
  • バルコニー調査

説明会資料

施工者選定業務

見積会社選定補助

:見積会社を募集し、応募のあった会社から数社を選定する。
(選定の決定は管理組合にて行う。)

STEP 1

応募資料作成
  • 施工会社選定方法の検討
  • 応募条件の検討

STEP 2

募集

STEP 3

応募

STEP 4

応募会社一覧表作成
  • 応募会社概要収集
  • 応募条件の検討

STEP 5

見積会社選定

施工会社選定補助

:設計図書により見積を採取し、見積内容を検討し、数社とヒアリングを実施、最も適当と判断される施工会社を選定する。
(選定の決定は管理組合にて行う)

STEP 1

見積要領作成
  • 見積条件等の検討

STEP 2

図渡し
  • 見積用設計図書用意

STEP 3

質疑回答
  • 質疑の検討

STEP 4

見積り提出

STEP 5

見積比較表作成
  • 見積内容の確認・検討

STEP 6

ヒアリング会社選定
  • 詳細見積内容の確認・検討

STEP 7

ヒアリング
  • 見積内容の確認等

STEP 8

施工会社選定

工事監理業務

工事準備

  • 契約書確認
  • 工事説明会出席、説明
  • 工事説明会資料の確認、打合せ
  • 仮設計画の確認 等

工事監理

:工事着工から工事完成引渡しまでポイント監理

監理内容

施工指導等

  • 住民への工事内容の周知(工事お知らせチラシの確認等)
  • 安全対策(施工計画書チェック等)
  • 工程管理(全体工程表、月間工程表、現状確認、打合せ)
  • 各工事の施工指導(仮設計画書、施工計画書等による打合せ指導)
  • その他 居住者からの連絡、意見等の調整

工事監理

  • 下地状況の確認
  • 下地処理の確認(下地補修、下地処理等)
  • 仕上の確認(仕上材料、仕上工程、塗布量、仕上状況等)
  • 定例打合せの開催(週1回程度)

検査

  • 各工事工程毎に検査を行う(下地処理、仕上等)
  • 必要に応じ中間検査を行う
  • 竣工検査(設計事務所検査)の実施
  • 管理組合竣工検査立会い

  • 竣工引渡し立会い
  • 竣工図書作成の指導

報告・打合せ(資料作成を含む)

:理事会報告(1回/月程度)

引渡し後管理

  • 点検確認報告
    :工事完成後、1・2年目に施工会社による点検調査の確認報告
